高清管线与鄂安沧管线南宫连接线项目顺利完成投产试运行
阅读:3068次 发布时间:2019-03-27
面对当前我省天然气资源短缺,供需之间不充分、不平衡的矛盾,打赢今冬明春天然气供应攻坚战提上重要议事日程。鄂安沧管道一期工程是2018年河北省应急供气工程,为确保2018年冬供前顺利承接鄂安沧管道气源,增强用气高峰的保障能力,今年4月底,天然气公司决定实施高清管线与鄂安沧管线南宫连接线项目。

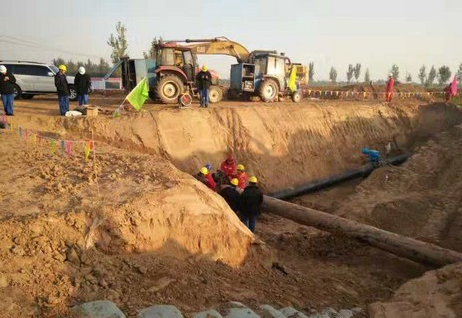

该工程管线起自鄂安沧大高村阀室,折向西南,途经焦旺村、西高村、杨家庄、孙河沟,止于高清线连接点,采用三通直接与高清线连接,输气管道全长7.8Km,设计压力6.3MPa,线路全线位于南宫市域内。
天然气公司高度重视,本着“为民生,保冬供”的原则,确保冬供前能够顺利承接鄂安沧管道气源。天然气管道建设任重道远,2018年4月25日,项目组对管线进行了详细的勘察和规划,确定了管线的基本走向,经过与南宫市规划、发改、国土、审批局、邢台市审批局等多个部门积极沟通、协调,相继取得了项目批复,并于2018年6月22日取得由河北省发改委印发的项目核准批复文件。
南宫连接线项目于2018年10月16日管材正式进场施工,10月17日18时开始进行南宫连接线末端预留阀与高清线动火连头作业,昼夜不息,连续作业29小时后,10月19日凌晨3点,完成断管连头工作。项目组全体人员克服了时间紧、任务重、施工条件复杂等困难,相互协调,互相配合,于2018年11月13日10时完成了高清线与鄂安沧管线的对接,线路全线贯通,11月13日22时,全线氮气置换合格,具备管线投产试运行条件。经与上游公司各部门协调,项目组于11月24日10时开启鄂安沧大高村阀室阀门,开始进行投产试运行,至11月24日13:36,管线压力升至运行压力,鄂安沧大高村阀室正式向高清管线投产供气。
南宫连接线的投产试运行有效的解决了我省天然气供需之间的资源短缺,天然气公司将再接再厉,做好工程后续运行管理工作,做好河北天然气管网冬季安全生产,为保冬供工作贡献应有力量。
天然气公司 刘沛兴供稿
