石家庄裕华电厂供气专线工程顺利完成投产试运行
阅读:3422次 发布时间:2019-03-27
石家庄裕华电厂供气专线工程顺利完成投产试运行
根据河北省、石家庄市政府对大气治理的要求,华电河北分公司计划对其所属发电企业开拓大型燃气项目,规划项目中裕华热电2017年完成五台70MW燃气热水锅炉的建设,2019年完成两台400MW燃气-蒸汽联合循环热电机组建设。天然气公司依托京邯天然气管道栾城改线项目,实施裕华电厂供气专线项目。
京-邯天然气管道栾城改线工程管道起自栾城区冶河镇乏马村东北约400米,经栾城调压分输站、7#阀室,终止于石家庄市栾城区栾城镇张家庄南原京邯管道与G20青银高速交叉口北侧。京-邯天然气管道栾城改线工程水平长度为18km,管径D508mm,设计压力6.3MPa,管线采用L360M螺旋缝埋弧焊钢管,新建栾城分输站、7#阀室,为了裕华电厂能按时供气,此次实施从京邯管线到栾城分输站1KM线路和栾城分输站建设。
石家庄裕华电厂供气专线工程起自京-邯天然气管道栾城改线管道工程的栾城分输站,止于裕华电厂。管道为城镇燃气高压管道A级,所在地区等级为城镇三级,线路实测水平长度9849.8m。

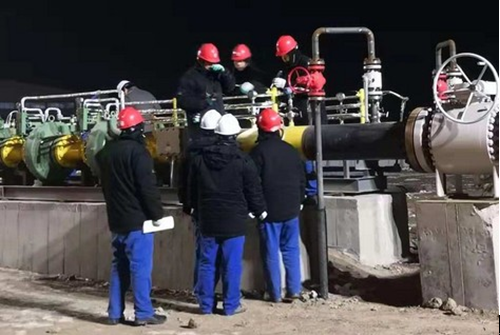

裕华电厂供气专线于2018年4月5日正式进场施工,项目组全体人员克服了地方协调难度大、施工条件复杂等因素,发挥“逢山开路,遇水搭桥”的精神,相互协调,互相配合,2018年11月25日线路全线贯通。栾城分输站的建设也是如火如荼,2018年12月5日站内主工艺全部完成,具备试运行条件。2018年12月5日晚9时开始进行栾城改线预留盲头动火连头、栾城分输站进出站管线连头,经15小时奋战,12月6日12时全线氮气置换合格,具备管线投产试运行条件。经公司各部门协调,于12月8日7:30开启京邯改线预留阀,开始进行投产试运行,至12月9日凌晨2:00,管线压力升至运行压力,裕华电厂供气专线顺利完成投产试运行。
裕华电厂供气专线的投产试运行为石家庄的大气环境治理贡献了天然气公司的一份力量,也为天然气公司提供了一个利润增长点。
天然气公司 刘义供稿
