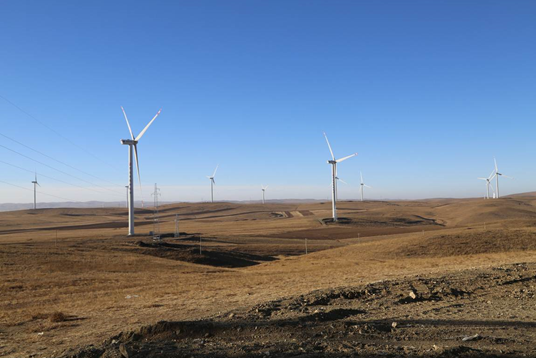

近日,新能源公司所属内蒙古区域公司元山风电场(武川小井项目)110kV升压站带电成功,23时03分首台风机并网发电,11月30日11时48分25台风机全部并网发电,元山风电场全部风机并网发电,为后续项目顺利进入250小时运行以及按期转入商用运营提供有力支撑。
元山风电项目,安装25台单机容量2MW风力发电机组,总装机规模50MW。风电场所发电量由35kV输电线路送入110kV升压站,经1台120MVA主变压器升压后,通过1回110kV输电线路送至双玉110kV变电站。该项目自2016年取得呼市发改委核准以来,区域公司通过不懈的努力,陆续取得了电网接入系统评审意见、土地以及林地批复文件等关键性文件,为项目顺利开工奠定基础,2017年7月该项目正式进场施工,区域公司精心组织、合理安排,克服设备以及材料进场滞后、多次阻工、征地工作开展缓慢等不利因素给工程施工造成的困难,保质保量地完成风机首台基础浇筑、升压站具备倒送电条件、首台风机并网、全部风机并网等节点目标。
元山风电场全部风机的顺利并网是公司在内蒙古地区并网发电的首个项目,为公司在新能源大省内蒙古地区后续发展奠定坚实基础,为公司在内蒙古地区新能源事业的拓展提供有力支撑,为推动后续项目的建设提供有力保障,区域公司将积极发扬艰苦奋斗的实干精神,有力推进后续工作,力争将公司在内蒙古地区的风电事业再提升一个台阶。
(新能源公司 李建明、米晓辉供稿)
